珪酸カルシウム板に壁紙を貼る方法|ケイカル板にシーラーが必要な理由

珪酸カルシウム板への施工方法
本記事にはAmazonアソシエイトプログラムを含む広告が含まれています。

軒天や水回り、耐火部位によく使われる珪酸カルシウム板(ケイカル板)。この下地に壁紙を貼るときの最大のポイントはシーラー処理です。ケイカル板は多孔質で吸い込みが非常に強く、シーラーなしで貼ると糊の水分が一気に吸われて、接着不良や浮きが起きます。今回はそのケイカル板への壁紙の貼り方を解説します。

この記事は、メーカー公式の施工要領書をベースに現場目線で解説します。珪酸カルシウム板下地への壁紙施工を、シーラーが必要な理由からシーラー処理・パテ・壁紙貼りまで工程順にまとめました。

■ 施工の全体フロー
  1. 事前チェック(固定・粉化)
  2. 養生
  3. シーラー処理
  4. パテ処理
  5. 壁紙貼り
目次

【理由】吸い込みの強い下地になぜシーラーが要るのか

珪酸カルシウム板は、内部に細かい穴がたくさんある多孔質の板で、スポンジのように水分をよく吸います。シーラーを塗らずに糊を付けた壁紙を貼ると、糊の水分が下地に一気に吸い込まれ、糊が密着する前に乾いてしまって接着不良になります。吸い込みのムラがあると、しわや浮きの原因にもなります。

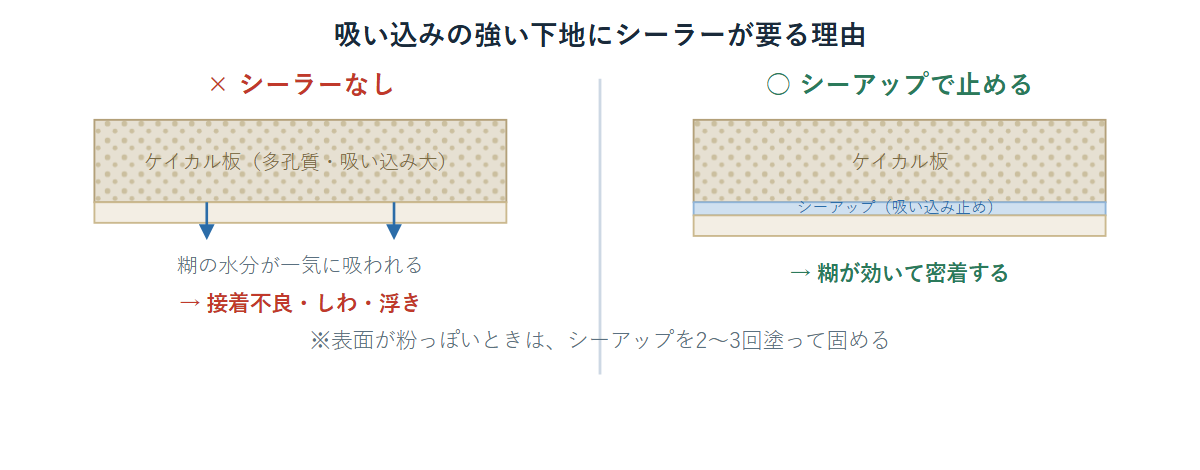

珪酸カルシウム板の多孔質下地が糊の水分を吸ってしまう場合と、シーアップで吸い込みを止めて密着させる場合の比較断面図
図1:多孔質のケイカル板は糊の水分を吸って接着不良に。シーアップで吸い込みを止めると糊が効く

そこで、シーラー「シーアップ」で先に吸い込みを止めてから貼ります。これでケイカル板に糊の水分を奪われず、糊が本来の接着力を出せます。吸い込みが強い下地ほど、シーラーは省略できないと覚えておくと失敗しません。

【事前確認】固定と粉化をチェックする

下地に動き(たわみ・浮き)があれば十分に固定します。そして表面を手で触って粉っぽい(チョーキングしている)場合は、その層が脆い証拠。後で出てくるシーラーの塗布回数を増やして、しっかり固めます。

【養生】パテ・接着剤の付着を防ぐ

床、枠廻り、柱、巾木、見切りなどに、パテや接着剤が付着しないよう養生します。養生を省くと、付いたシーラー・パテの拭き取りに余計な手間がかかります

【シーラー処理】シーアップで吸い込みを止める

シーアップ」4kgを同量の水(4ℓ)で希釈し、刷毛・ローラーで下地全面に均一に塗布します(塗布量の目安100g/㎡)。吸い込みが強い下地なので、ほかの下地より濃いめ(等倍希釈)が基本です。下地表面が粉っぽい場合は、塗布回数を2〜3回に増やして固めます。塗ったら完全に乾燥させます。

シーラーを塗る前のチェック

「シーアップ」を使う前に、下地の目立たない所へ試験塗布し、乾燥後にクラフトテープを貼って剥離しないか確認してください。塗布ムラや量不足があると、その部分だけ吸い込みが残ってクロスに膨れが出ます。均一に行き渡らせるのがコツです。

【パテ処理】下塗り→上塗りの2段、目地はクラック対策

下塗りパテ「プロジェクトU」等でV溝や段差を埋め、上塗りパテ「プロジェクト輝」等で下地を平滑化します。完全に硬化させてから次へ進みます。ビス頭はビス・釘頭専用パテ「Newビスパッチ」で。ドア枠まわりなどクラックが出やすい目地部には、「目地ガード」または「耐振パテ60」を使って割れを抑えます。

【壁紙貼り】ルーアマイルドで貼り、重ね切りは下敷きテープで

壁紙施工用接着剤「ルーアマイルド」等を規定量の水で希釈し、糊付機で壁紙裏面に均一に塗布します(塗布量の目安135g/㎡)。養生袋「カンガルー」等で壁紙に適したオープンタイムを取ってから貼り合わせます。

ジョイント部を重ね切りするときは、下地を切らないよう下敷きテープ(FUJIKO・MOMOKO等)を使います。コーナー部の剥がれ防止には「ジョイントコークA」を内コークで注入して納めます。

用途商品商品番号荷姿施工㎡数の目安
シーラーシーアップ227-4024kg(×4)100g/㎡(等倍希釈)
下塗りパテプロジェクトU259-424 / 259-4343kg(×4)約300㎡/12kg
上塗りパテプロジェクト輝262-421 / 262-4313.5kg(×4)約300㎡/14kg
目地クラック対策目地ガード / 耐振パテ60273-611 ほか目地部に使用
壁紙糊ルーアマイルド213-70118kg約180㎡/18kg

💡 現場メモ

ケイカル板は本当によく吸うので、シーラーをケチると一発で接着不良の膨れが出ます。軒天や水回りなど後から直しにくい場所が多いだけに、シーアップは粉っぽさを見て2〜3回入れておくのが安全。最初にしっかり吸い込みを止めるのが、結局やり直しのない近道です。

【最終確認】施工時の注意事項チェックリスト

要領書記載の注意事項を、現場で使えるチェックリストに組み直しました。

  • 下地の動き(たわみ・浮き)を十分に固定したか
  • 表面が粉っぽい場合はシーアップを2〜3回塗ったか
  • 表面の汚れを落としてから施工したか
  • シーアップを塗布ムラ・量不足なく均一に塗ったか(膨れ防止)
  • シーラー塗布前に試験塗布+クラフトテープで密着を確認したか
  • ビス頭はNewビスパッチ、目地は目地ガード/耐振パテ60で処理したか
  • 室温は5℃以上か
  • はみ出したシーラー・パテ・接着剤をすぐ清水で拭き取ったか
  • 接着しにくい壁紙・伸縮の大きい壁紙は試験施工で確認したか

壁紙は「何の下地に貼るか」で貼り方が変わります。下地・既存仕上げ・特殊壁紙ごとの施工方法は、▶ 下地別・壁紙施工方法の早見表にまとめています。迷ったときの確認にどうぞ。

🔧 壁紙施工でよく使う道具

▶ 大田製作所 ステンレス地ベラ

Amazonで見る

▶ オルファ 特専黒刃(小)50枚入

Amazonで見る

出典・参考資料

本記事は、ヤヨイ化学工業株式会社が公開している施工要領書「珪酸カルシウム板下地への施工」をもとに、現場での補足を加えて解説したものです。原本は同社公式サイトの施工要領書(PDF)で閲覧できます。
